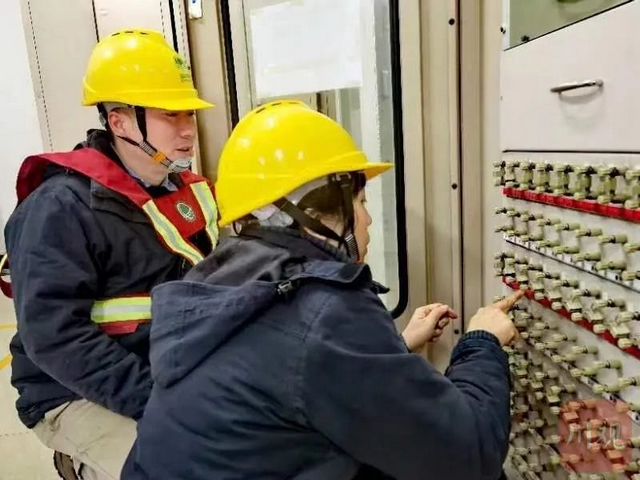

12月8日,位于宜賓市敘州區內首座220千伏移動變電站順利完成竣工驗收、投運送電,徹底解決了四川高景太陽能項目18萬千伏安臨時過渡用電需求,這也標志著由國網宜賓供電公司自主設計的四川省內首個220千伏移動變電站正式投入使用。
據悉,四川高景太陽能項目是宜賓市打造數字經濟新藍海和綠色新能源產業引進的重點項目。該項目用電量大,建設投產快,用戶擬自建220千伏變電站用電,但在該變電站建成前急需在4個月內投運18萬千伏安的臨時用電。
為解決企業特殊用電需求,國網宜賓供電公司自9月初接到高景項目用電申請后,多次與項目業主方溝通協調,隨即安排專屬客戶經理全程跟蹤指導,創新使用“辦電e助手”,24小時在線服務客戶需求,開辟工程接入系統評審“綠色通道”,精簡內部審批環節,抽調專業技術骨干,落實設計方案攻堅,最終共同研究創新采用220千伏移動變電站對該項目實施臨時供電,高效縮短建設周期。
據悉,作為國網宜賓供電公司自主設計的四川省內首個220千伏移動變電站,鑒于220千伏移動變電站在國內應用幾乎找不到成熟案例,在省內更屬首次,對設計工作提出了較大挑戰。國網宜賓供電公司設計團隊加強與移動變電站生產廠家溝通聯系,獲得必要的技術支持;結合110千伏移動式變電站設計理念,創新設計出了220千伏移動式變電站技術方案。
據介紹,與現有的110千伏移動變電站采用車載式裝置不同,該220千伏移動變電站整體采用撬裝式裝置,更適合高電壓等級。與傳統固定式220千伏變電站相比,僅需平整及硬化區域地面,土建工程量少;主變及220千伏GIS采用預制鋼制底座,設備基礎簡易;10千伏配電裝置及二次設備采用預制艙內布置,工廠化加工,現場接線時間短。該站總占地面積不到2畝,首次建設周期僅需約90天,后續再次重復使用時安裝時間僅需7天。同時在短時間增容、檢修替代和災害應急方面具有巨大的應用潛力。
“220千伏臨時移動變電站投運后,不僅解決了公司項目臨時用電需求,也加快了企業生產建設進度,進一步完善宜賓市光伏產業鏈條,推動綠色新能源優勢互補、聯合發展。”宜賓高景太陽能項目負責人表示。
近年來,國網宜賓供電公司持續優化電力營商環境,不斷提升“獲得電力”服務水平,落實助企紓困政策,精簡辦電流程,主動對接重大項目用電需求,提供“一條龍”全過程服務,全力保障宜賓招商引資重點項目可靠辦電。
(來源:川觀新聞)
