川南在線 發布時間:2025-09-14
秋日晴空下,內江市白馬鎮原白馬電廠廠址上,兩座銀白色機組巍然矗立。工人們正緊鑼密鼓地進行設備安裝,空氣中彌漫著焊接火花與機械轟鳴。這里是國家第一批燃氣輪機創新發展示范項目——四川華電內江白馬2×475兆瓦燃氣輪機創新發展項目建設現場。
9月10日,記者實地探訪獲悉,項目1號機組已進入主機設備安裝調試最后階段,計劃于11月底完成168小時試運行,標志著M701F4燃機國家首臺(套)示范項目即將正式投運。
創新示范:
國家首臺(套)示范燃機落地內江
就在一個多月前,該項目2號機組已順利完成168小時試運行并正式投產發電。如今,全部重心都聚焦在1號機組——國家首臺(套)示范項目上,項目團隊正為11月底的168小時試運行做最后沖刺。
設備安裝
“這是國家第一批燃機創新發展示范項目,也是內江首個燃氣發電項目。”四川華電內江燃氣發電有限公司董事、總經理劉濤介紹,“項目總裝機容量950兆瓦,建成后預計年發電量約23億千瓦時,能滿足近100萬戶家庭日常用電需求。”
據悉,該項目采用2臺F級燃氣-蒸汽聯合循環發電調峰機組,其中1號機組為國家首臺(套)M701F4燃機示范工程。劉濤給記者算了一筆環保賬:“項目實現年節省標準煤約20萬噸,減少二氧化碳排放量約88萬噸。既可以實現內江地區部分頁巖氣資源就地轉化和清潔高效利用,也將進一步優化四川電網電源結構?!?/p>

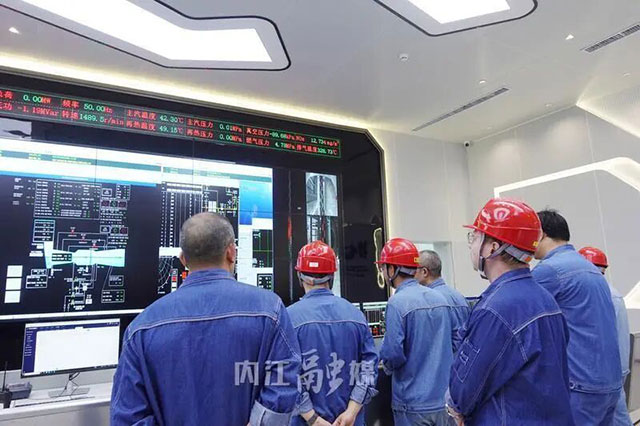

交流討論
記者了解到,該項目選址也別具匠心——利用關停的原白馬電廠廠址建設,既盤活了閑置工業用地,又節約了新征土地成本。這種“老樹發新枝”的模式,為傳統能源基地轉型升級提供了新路徑。
攻堅克難:
確保11月底投運
在集控室內,副總經理陳勝正協調施工進度。“目前,項目1號機組建設正有序推進。”陳勝介紹,“我們充分汲取2號機組安裝經驗,對施工方案進行了優化。同時,提前與省調、西油司等單位對接,預留機組整套啟動調試窗口期,落實機組調試用氣指標?!?/p>

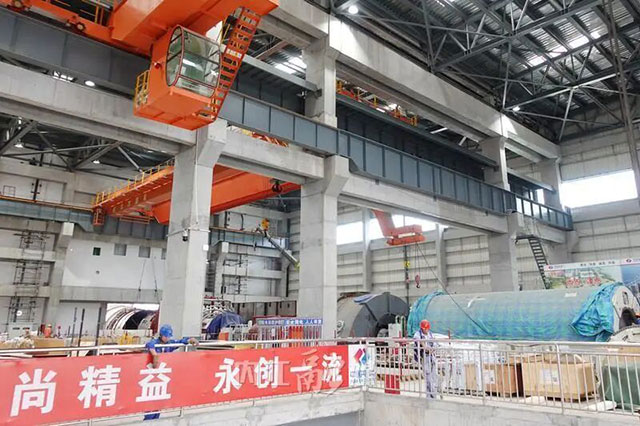

搬運材料

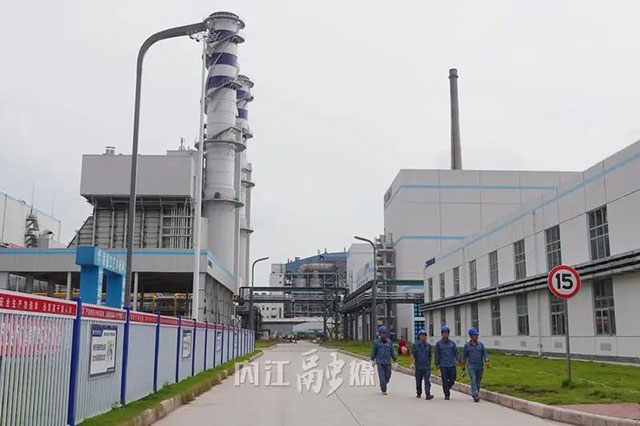

廠區巡檢
據陳勝介紹,項目團隊采取多項措施確保工程進度:“我們做到從安裝到調試無縫銜接,確保項目整體進度有序推進。計劃10月中旬實現燃機高速盤車,11月底完成168小時試運行?!?/p>
據了解,1號機組投運后,該項目將成為川南地區重要的清潔能源基地,每年可發電23億度,為成渝地區雙城經濟圈建設提供穩定可靠的綠色電力保障,同時也為傳統能源基地轉型升級提供可復制、可推廣的實踐經驗。
(來源:最內江)
